4月7日,我国水深最深的海上风电项目——华能山东半岛北海上风电项目实现全容量并网发电,标志着我国商运海上风电在深远海领域实现新突破。该风电项目总装机50.4万千瓦,场址中心离岸约70公里,水深52至56米。这座海上“风车森林”年发电量可达17亿千瓦时,每年可节约标准煤约50万吨、减排二氧化碳135万吨。
而托举这座巨大节能项目从蓝图走向现实的,正是中国外运一套贯穿制造、港口、海洋的全链条专业大件运输服务体系,它集成了数字化排障、母港集成、叠放工装、多港协同等能力,为清洁能源应用铺就坚实的海上通途。
挑战极限 当“最深海”遇上“重大件”
华能山东半岛北海上风电项目所需的42套12MW风机大件设备,要从山东乳山、江苏扬州两地工厂出发,经陆路运至乳山港、扬州港,再通过甲板驳船跨海近700海里,最终抵达海上风场。
当“最深海”遇上“重大件”,极限挑战无处不在:最深水深超50米,考验着基础施工和物流的支撑极限;场址中心离岸约70公里,所有部件必须经长距离海运;单机容量12MW,重量与尺寸都很庞大……对中国外运团队而言,这不仅是一个“设备出得去、运得到、装得上”的难题,更是一项覆盖42台套主机、轮毂及叶片设备,跨越多省、联动陆海的系统工程。

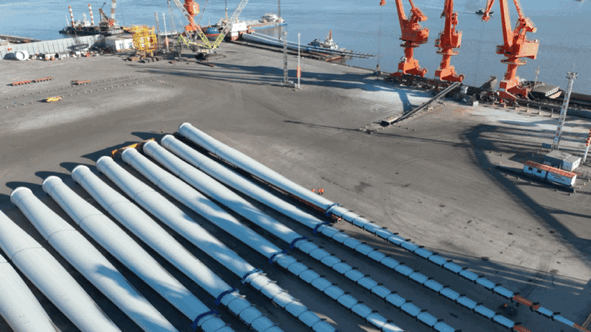

中国外运操作123米长叶片在乳山港完成吊装
陆上穿行 用数字化预演“毫米级”通行
在乳山工厂内,发电机舱组件宽逾8米,运输高度达9.3米,如同一座移动的“钢铁楼宇”。从工厂到乳山港的15公里城区道路,红绿灯、护栏、线缆空障皆为潜在障碍。

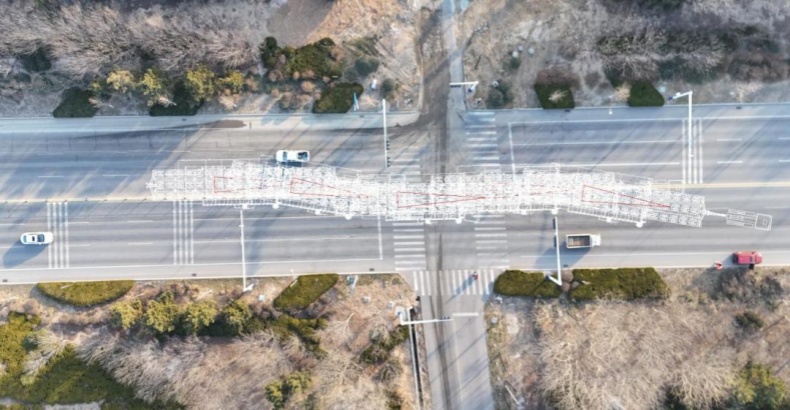

为此,中国外运项目团队启动“双模勘验”机制——用无人机航拍构建实景三维模型,并使用CAD模拟运输车辆每一处转弯、爬坡;同时车队长带队徒步踏勘,复核每一处运输方案。最终团队将10余处排障点压缩至5处,为客户节约道路改造费用60%,展现了复杂环境下的精细化通行管理能力。

中国外运用无人机航拍构建实景三维模型
母港赋能 将码头打造成“海上施工前置基地”
在港口作业环节,中国外运将大件运输与工程物流服务能力植入港口作业全流程,实现母港赋能,将风场施工整体效率提升约20%,并减少昂贵安装船的等泊待料时间,为客户节约大量成本。

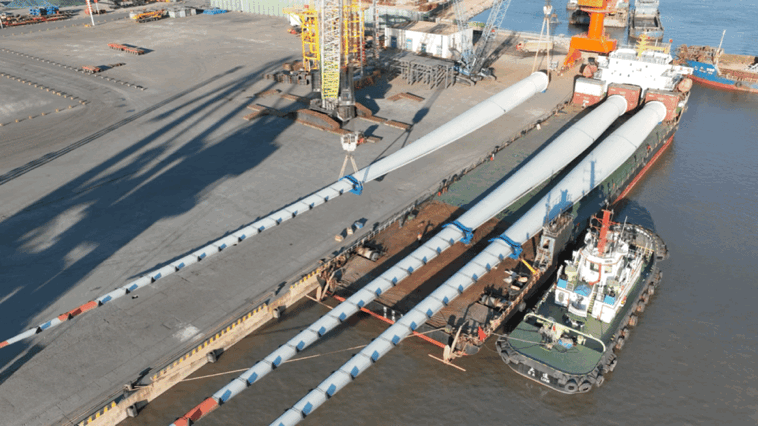

叶片通过SPMT车组、履带吊等设备在港口执行“一站式”吊装
中国外运团队提供预组装服务,在码头堆场协助完成机舱、侧舱、水冷包的预组装,投入SPMT车组、400吨级履带吊、等高车等设备,将海上高空作业转化为地面高效作业,大幅压缩昂贵的海上安装船作业成本。
同时,团队在码头配备1600吨级履带吊,满足机舱、轮毂等所有部件的吊装需求,可适配5000吨至12000吨级甲板驳船,实现码头至船舶的“一站式”吊装。
此外,中国外运与乳山港管理方加强沟通协作,为项目预留3万平方米专用堆场,可缓解机舱、轮毂生产压力,并建立设备巡检制度,确保设备临海存放安全。
跨海护航 完成近700海里的“叶片长征”
一批超120米的超长叶片由扬州工厂生产,从扬州港起运,需跨越近700海里才能到达海上风场。传统海运叶片独占甲板,成本高。中国外运则创新采用了“双叶片叠放运输”方案,针对该型叶片的形态与受力特点,定制专用海运叠放支架,适配8.5MW—14MW多类型叶片设备使用,使单船运力翻倍,大幅降低航次成本。
与此同时,面对扬州港拥堵、工厂产能紧张的局面,中国外运构建“扬州港(生产)+乳山港(主堆存)+蓬莱港(辅助堆存)”的三角协同网络,实现三港库存联动,确保42套叶片在长达数月的施工周期内持续、稳定供应。
系统安全 每一程都是“精密级”管控
从车间到深海,安全是最重要的底线。中国外运将大件运输作为“移动的精密工程”:陆运使用轴线车、SPMT等车组,配合设备工装进行自装自卸;吊装实现多设备、多环节吊装方案全覆盖;海运为机舱、轮毂、叶片分别定制“多船型、多积载方案”的海运模式;全程植入“方案—交底—检查—应急”四重管控流程,实现安全零事故,交付零瑕疵。
御风而行,向海图强。中国外运以全链条专业物流能力,有力保障华能山东半岛北海上风电项目成功全容量并网发电。中国外运将继续护航重大装备驶向深蓝,为国家能源转型与绿色发展贡献物流力量。(李思瑶)
