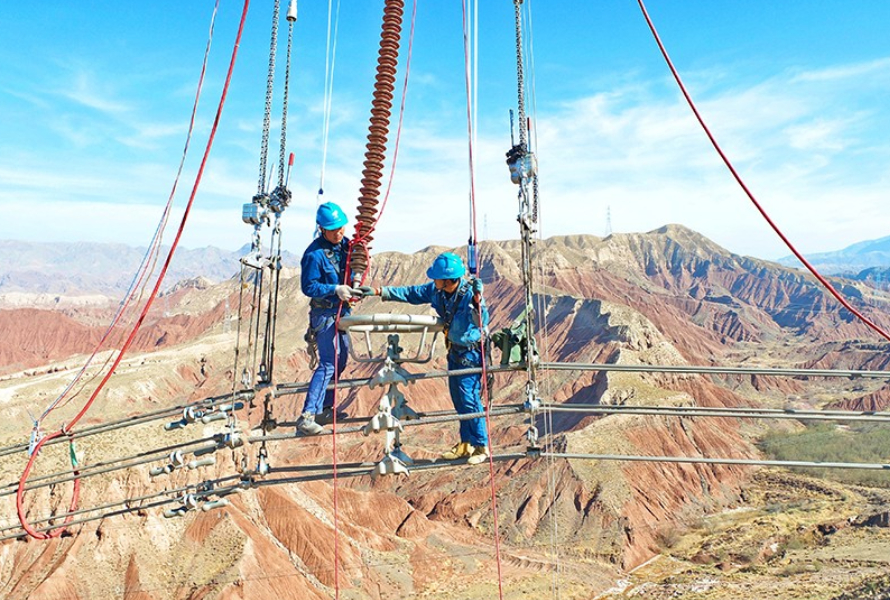

10月15日,750千伏陇东换流站接入工程的工作人员正在开展旋挖钻基坑开挖,钢筋及声测管绑扎,混凝土浇筑等作业,施工现场一片繁忙。目前,2项特高压直流工程、7项750千伏工程、12项330千伏输变电工程正在加快实施,每天近2000人在基建现场挥洒汗水,电网建设在陇原大地如火如荼地进行着。
2023年以来,国网甘肃电力加快推动陇电外送各项工作,陇电入鲁工程全面开工建设,陇电入浙工程正式开展可研。加快推进电网主网架转型升级,750千伏兰临输变电工程建成投运,庆阳北等7项750千伏输变电工程开工建设,累计新开工110千伏及以上线路1445公里、创历史新高,甘肃电网迎来建设高峰期。
330千伏红乐输变电工程,是电网建设落实“强省会”行动和“优化营商环境攻坚突破年”行动的重要举措,工程建成后,将对服务兰州新区高质量发展、满足新区绿色化工园区项目用电、优化新区电网主网结构具有重要意义。
今年上半年,兰州东金硅业有限公司提出需要在8月供电的需求,国网甘肃电网建设事业部积极响应用户需求,会同国网兰州供电公司重新排定施工计划,协调物资供货和停电计划,加大施工力量投入,在8月21日完成330千伏区域启动带电,创造了全省330千伏输变电工程建设史上投运速度最快的记录,为兰州新区化工园区大型招商引资企业提供可靠电能供应保障,助力东方希望集团在兰州新区投资建设的40万吨有机硅一体化项目如期带电生产。
兰张三四线外部供电工程,是兰州至武威电铁的供电线路工程。9月22日,中铁兰州局集团公司来函,提出2024年3月10日前5个牵引变受电,6月份通车的需求。国网甘肃电网建设事业部高度重视,积极沟通国网武威供电公司和国网兰州供电公司,详细了解当前施工进度及存在困难,梳理共10条线路的进度计划,并与中铁兰州局集团公司兰州工程建设指挥部沟通,就相关事项达成一致意见。为保障竣工投运目标,该工程中秋国庆双节期间未停工,确保按照里程碑计划优质推进项目建设。
今年以来,国网甘肃电力主动适应新形势,落实新要求,紧密围绕特高压工程高质量建设,持续优化特高压建设管理体系,全力推进基建“六精四化”管理走深走实,集公司之力推动特高压安全优质高效建设。革新特高压工程管理方式,组建工作专班,深度参与前期设计管理工作,系统开展全过程机械化施工、绿色设计、绿色施工、合规建设等管理策划,深化设计“源头”管控,引领全过程高效建设。运用智能数字化手段,全面推行机械化施工“三图一表”策划,开展数字化电子沙盘建模,实施建设过程推演和施工过程智能管控。充分运用陇东革命老区红色资源,激励参建人员发扬红色精神,将陇东至山东特高压工程打造成为红色引领、合规管理示范工程。宁夏至湖南特高压工程创新选用螺旋锚、微型桩等新型环保基础,开展全过程、全工序、全流程机械化施工策划,打造“三零四全五新”特高压绿色样板工程。
省间联络线建设,推进750千伏庆阳北至夏州线路等重点工程建设,推动各级电网协调发展,切实提高全省电网建设管理水平,促进甘肃电网工程高质量建设。(赵永祥 范超琦 闫敏)
